Comprometido vs. Real en construcción: Cómo evitar sorpresas en tu presupuesto
Comprometido vs. Real en construcción: Cómo evitar sorpresas en tu presupuesto

Hay una razón por la que tantos proyectos de construcción "se ven bien" en el reporte financiero… hasta que un día, de repente, dejan de estarlo.
No es que la obra sea impredecible (aunque a veces lo parezca). Es que, muy probablemente, mucha gente está mirando el número equivocado.
En el mundo de la construcción, el verdadero control no vive en "lo que ya pagaste". Vive en lo que ya te comprometiste a pagar. Y es exactamente ahí donde nacen —o se evitan— las sorpresas financieras.
Primero lo básico: ¿Qué es "Comprometido" y qué es "Real"?
Para entender dónde está la fuga, primero debemos definir los términos:
1. Costo Real (Actual)
Es lo que ya ocurrió: facturas registradas, planillas posteadas, pagos realizados.
En resumen: Es historia. Es lo que ya "dolió" en la caja o en la contabilidad.
2. Costo Comprometido (Committed)
Es lo que ya está "amarrado" por acuerdos formales: subcontratos firmados, órdenes de compra emitidas, tratos con proveedores… aunque el dinero todavía no haya salido del banco.
En resumen: Es lo que te va a doler, quieras o no, porque ya lo firmaste o lo ordenaste.
La trampa mental
La mayoría de las sorpresas vienen por una simple trampa lógica: "Como todavía no está registrado en contabilidad, todavía tengo presupuesto disponible."
No. Solo tienes un retraso en la información.
El software contable o ERP por sí solo no siempre te salva, porque muchas veces el compromiso se crea en el campo (una orden verbal, un material urgente) y la contabilidad se entera semanas después.
El "Agujero Negro" que revienta presupuestos (Excel Hell)
Lo típico en muchas empresas de construcción es operar de forma fragmentada:
- El presupuesto vive en Excel.
- Las urgencias se piden por WhatsApp o correo.
- Las Órdenes de Compra se hacen en otro sistema.
- Las facturas entran tarde.
- Resultado: El reporte llega cuando ya "el cheque fue cortado".
Esta fragmentación es peligrosa. En la industria se le conoce como "Excel Hell": decisiones críticas basadas en cientos de hojas desconectadas, con errores manuales y datos desactualizados.
Esto genera un fenómeno de "lag contable": el Costo Real se ve bien, pero el Costo Comprometido viene creciendo "por debajo de la mesa". Un mes después, aparece el golpe y ya no hay manera elegante de arreglarlo.
Por qué el Comprometido importa más que el Real (si quieres control)
La diferencia entre gestionar uno u otro es la diferencia entre ser reactivo o proactivo:
Si solo miras el Costo Real:
- Detectas los problemas tarde.
- Tomas decisiones con información incompleta.
- "Ahorras" en el reporte de hoy… y te pasas en la realidad de mañana.
- Control Reactivo: Reportar después de pagar.
Si gestionas el Costo Comprometido:
- Ves el futuro del presupuesto y puedes actuar antes.
- Proteges el margen de utilidad, no solo la contabilidad.
- Haces compras con "barandas" de seguridad, no con fe.
- Control Proactivo: Prevenir el gasto antes de que ocurra.
Las 6 causas más comunes de las "sorpresas"
Si te has preguntado "¿de dónde salió este gasto?", probablemente fue por una de estas seis razones:
- Órdenes de compra fuera del radar: Compras urgentes, "solo por esta vez", que nadie ata al presupuesto real del rubro.
- Cambios y extras sin traza: El cambio se aprueba verbalmente en obra, el papel llega tarde… y el presupuesto se entera al final.
- Subcontratos abiertos mal controlados: El monto base se firma, pero los adicionales se van colando sin supervisión.
- Aprobaciones sin candado presupuestario: Se aprueba el gasto "porque urge", no porque se haya verificado que hay dinero disponible.
- Datos duplicados o conciliación manual: Cuando cada área tiene su propio Excel "verdadero", la empresa opera con versiones distintas de la realidad.
- Integración floja con contabilidad/ERP: El compromiso nace en operación, pero contabilidad lo ve semanas después.
El método para evitar sorpresas: La regla de los "3 Números"
Si quieres dormir mejor, hay tres números que deberías ver en el mismo tablero, todo el tiempo:
- Presupuesto (Línea base + cambios aprobados).
- Comprometido (Órdenes de compra + subcontratos + obligaciones abiertas).
- Real (Facturado/posteado/pagado).

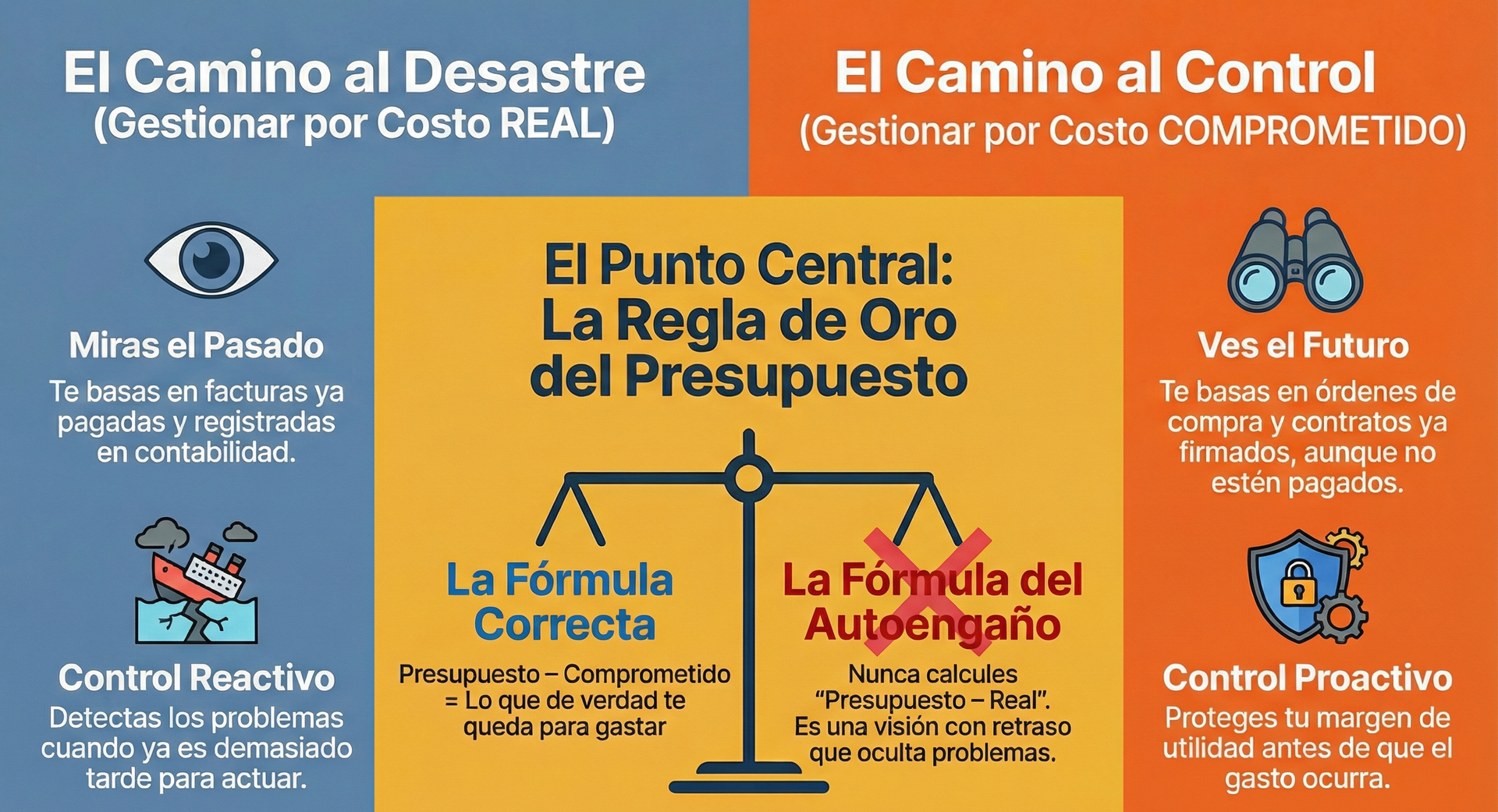

La Regla de Oro:
Presupuesto – Comprometido = Lo que realmente te queda para gastar.
Nunca calcules "Presupuesto – Real". Eso es autoengaño con retraso. Para que esto funcione, necesitas que el compromiso se capture en el instante en que ocurre y que todos miren la misma fuente de datos (Single Source of Truth).
Cómo lo resuelve Smart Development en la vida real
Herramientas especializadas como Smart Development están diseñadas justamente para atacar este problema: ofrecen mando total del presupuesto y visibilidad en tiempo real, eliminando los reprocesos manuales.
Así es como atacan las causas raíz:
1. Control a nivel de Orden de Compra (PO-Level Control)
El corazón del "Comprometido" es la orden de compra. Smart Development utiliza el control por OC para evitar que el proyecto gaste más de lo acordado. No es solo "registrar el gasto", es controlarlo antes de que nazca.
2. Aprobaciones con presupuesto "bloqueado" (Budget-Locked Approvals)
Para los ingenieros de campo, el problema es la velocidad; para finanzas, es el control. La plataforma ofrece aprobaciones móviles 24/7 pero bloqueadas por presupuesto. Esto elimina la shadow accounting (contabilidad paralela): si el compromiso nace en el campo, el control también vive ahí.
3. Indicadores tipo Semáforo y Visibilidad 360°
Cuando un gerente revisa 15 proyectos, no tiene tiempo para descifrar un Excel de 40 pestañas. Se necesitan indicadores visuales intuitivos que muestren el estado de salud de cada obra sin hacer "arqueología de datos".
4. Trazabilidad Total: Del portafolio a la factura
La sorpresa casi siempre ocurre por falta de rastro. Smart Development permite auditar desde la visión alta del portafolio hasta la factura individual en tiempo real.
5. Integración con ERP
Para finanzas y administración, el dolor de cabeza es la conciliación manual. Smart Development apuesta por un flujo de trabajo "Zero Rework" e integraciones nativas con sistemas como SAP, Sage, NetSuite, Oracle, Quickbase y Softland.
Señales de que hoy estás manejando "Real" y no "Comprometido"
Si te suena familiar cualquiera de estas frases, tu proyecto está expuesto:
- 🔴 "Vamos bien… pero los números no me terminan de cuadrar".
- 🔴 "El Excel del Project Manager y el de Finanzas dicen cosas distintas".
- 🔴 "El proyecto se pasó de presupuesto y nadie lo vio venir".
- 🔴 "A final de mes hacemos el cierre y ahí siempre 'aparecen' cosas".
- 🔴 "El control depende de una sola persona que 'se sabe el proyecto de memoria'".
La construcción siempre va a tener imprevistos. Pero el estado del presupuesto no debería ser uno de ellos.
¿Quieres eliminar las sorpresas?
La diferencia entre un proyecto controlado y uno que se descarrila es simple: ¿Estás viendo lo que ya pasó o lo que te comprometiste a pagar?
Si tu objetivo es retomar el control, una
demo de Smart Development es el mejor atajo para ver cómo funciona el flujo de control desde la orden de compra hasta la trazabilidad final.
